Een beschijving van de bouw van de windmolens op ons bedrijf
lees het hele verslag over de bouw.

vorige pagina

Bouw dag 2 / 26 maart 2003

Het is dag 2 van de bouw, de eigenlijke bouw van de molen kan nu beginnen. Vandaag zal de turbine in zijn geheel op worden gezet.

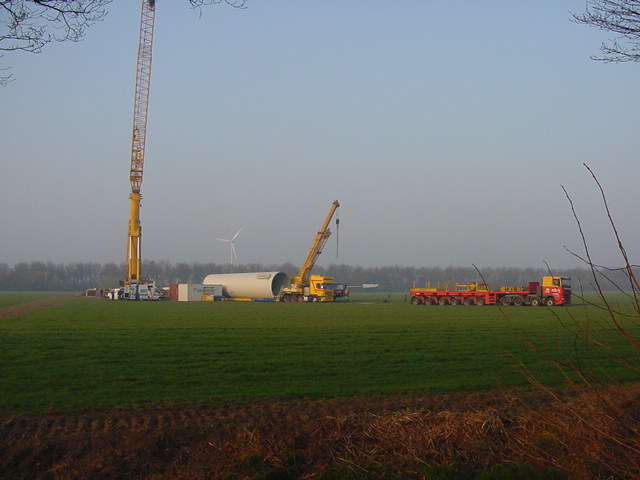

De mastdelen zijn afgelopen nacht aangekomen. De eerste sectie staat klaar om opgehesen te worden.

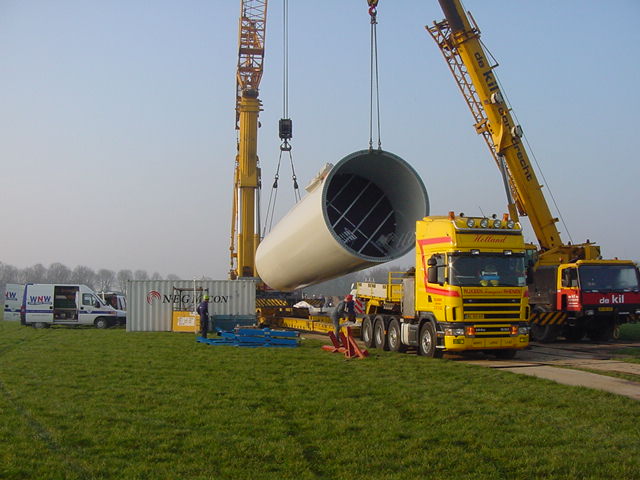

Het is nu even na 8 uur in de ochtend. Het eerste deel gaat hier de lucht in. Dit is de eerste van totaal 3 secties van de mast. De lengte van deze sectie is 15 meter lang en weegt in zijn totaal 32,3 ton. In de eerste sectie van de molen is de computerkast reeds geinstalleerd.
De sectie wordt op de juiste positie gebracht, dit is een erg nauwkeurig werkje. Vervolgens worden de bouten erin gedraait, als de bouten vast zitten kunnen de kabels los en kan sectie 2 worden opgetilt.

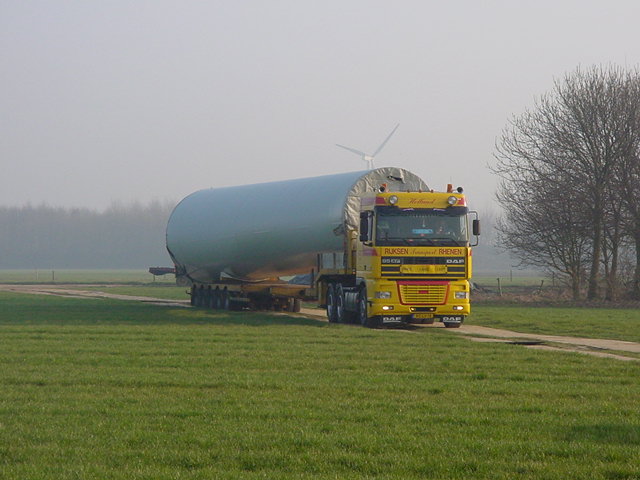

Hier komt sectie 2 al aangereden. Alle beide kanten van de mast is afgedekt met een doek om te zorgen dat tijdens het transport er geen vuil in de mast kan komen. Sectie 2 is 24,6 meter lang en weegt 37 ton.
